热门文档
-
2022-04-21 15:22:31 PONE.普利策-越秀城市会客厅-2021-概念方案
-
2022-04-20 17:17:15 矩阵纵横-上海松江售楼处-2021-深化方案(硬装)
-
2022-05-07 15:52:57 【CCD】2017 北京葛洲坝上叠户型别墅样板房设计方案
-
2022-04-22 17:29:50 CCD-沈阳新希望售楼处·锦麟誉-2020-设计方案
-
2022-04-27 15:41:30 无间设计-首创天阅西山下跃豪宅样板间-2017-物料书
-
2022-04-18 12:53:49 城市组设计-江西新力中心办公室-2016-家具文本
-
2022-04-26 17:53:45 【维几】2019 成都龙湖上中叠别墅-灯具表
-
2022-05-07 15:27:28 CCD-深圳大涌华润办公室-2015-洁具表
-
2022-04-27 15:11:33 CCD-郑州亚新集团24F-2015-饰品物料书
-
2022-05-06 15:15:04 北京银泰中心儿童体验区-2016-物料表
-
2022-04-22 17:23:21 CCD-长沙W酒店-2018-概念汇报方案
-
2022-04-24 10:50:31 【CCD】2017苏州太湖阿丽拉度假酒店客房设计方案
2、当您下载文档后,文档只能用于自身学习,不得用于其他商业用途,标有原创标识的文档下载后不能进行编辑与传播。
3、本站所有内容均由合作方或用户上传,本站不对文档的完整性、权威性及其观点立场正确性做任何判断与承诺!文档内容仅供研究参考。
4、如文档内容存在违规,或者侵犯商业机密、侵犯著作权等,请点击“违规举报”。
摘要(系统识别):

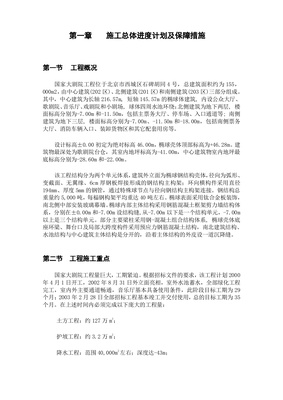

第一章
施工总体进度计划及保障措施
第一节
工程概况
国家大剧院工程位于北京市西城区石碑胡同4号,总建筑面积约为155,
000m2,由中心建筑(202区)、北侧建筑(201区)和南侧建筑(203区)三部分组成。
其中,中心建筑为长轴216.57m,短轴145.57m的椭球体建筑,内设公众大厅、
歌剧院、音乐厅、戏剧院和小剧场,球体四周水池环绕;北侧建筑为地下两层,楼
面标高分别为-7.00m和-11.50m,包括主票务大厅、停车场、入口通道等;南侧
建筑为地下三层,楼面标高分别为-7.00m、-11.50m和-18.00m,包括南侧票务
大厅、消防车辆入口、装卸货物区和其它配套用房等。
设计标高±0.00初定为绝对标高46.00m,椭球壳体顶部标高为+46.28m。建
筑物最深处为歌剧院台仓,其室内地坪标高为-41.00m,中心建筑物室内地坪最
底标高分别为-28.60m和-22.00m。
该工程结构分为两个单元体系,建筑外立面为椭球钢结构壳体,径向为弧形、
变截面、无翼缘、6m厚钢板焊接形成的钢结构主构架;环向横构件采用直径
194mm、厚度5mm的钢管,通过特殊球节点与径向钢结构主构架连接。钢结构总
重量约5,000吨,每榀钢构架平均重达40吨左右。椭球表面采用钛合金板装饰,
南北侧中部安装玻璃幕墙。椭球内部主体结构采用钢筋混凝土框架剪力墙结构体
系,分别在±0.00m和-7.00m设结构缝,从-7.00m以下是一个结构单元,-7.00m
以上是三个结构单元。部分主要梁柱采用钢-混凝土组合结构体系,椭球壳体底
座环梁、舞台口及局部大跨度构件采用预应力钢筋混凝土结构,南北建筑结构、
水池结构与中心建筑主体结构是分开的,沿着主体结构的外皮设一道沉降缝。
第二节工程施工重点
国家大剧院工程量巨大,工期紧迫。根据招标文件的要求,该工程计划2000
年4月1日开工,2002年8月31日外立面亮相,室外水池蓄水,全部绿化工程
完工,室内外主要通道畅通,音乐厅基本具备使用条件,此阶段目标工期为29
个月;2003年2月28日全部招标工程基本竣工并交付使用,总的目标工期为35
个月。在上述时间内必须完成以下庞大的工程量:
土方工程:约127万m;
护坡工程:约3.2万m;
降水工程:范围40,000m左右;深度达-43m;
钢结构工程:约5,000吨;
椭球钛合金装饰板及玻璃幕墙工程,约35,000m;
钢筋混凝土工程:约22万m3:
总建筑面积约155,000m的室内装饰工程:
从工程实施的角度分析,该工程的技术难度之大,工期之紧为国内外工程所
罕见。其施工重点包括以下几个方面:
一、降水工程
该工程场区位于永定河洪冲积扇中部,地层土质以粘性土、粉土与砂、卵石
交互层为主,并存在多个洪积物沉积旋回,历史上曾有2条湮废的古河道贯穿场
区。从地面往下约10m的范围为滞水层,10~18m为潜水层,20m以下分布着含
水层岩性为砂卵石的两层承压水,其渗透性强,连通性好。两层承压水之间分布
有一层5~7m的粉质粘土、粘质粉土和粘土层,分布在-41~-47的深度范围内,
承压水头为2~6.7m。根据北京勘察设计院招标答疑介绍,地下水的渗透系数为
200~300m/day。由于基坑深达40多米,在北京城市建设史上还从未有过,地下
含水量大且存在广大的水量补给源,再加上土层渗透性强、连通性好,并存在较
大的承压水头,降水工程的重要性十分突出。降水工程的重点内容为:
1、1、整个降水工程要确保人民大会堂、天安门广场和南北地铁以及周边建
筑物不能受降水的影响而产生沉降和发生建筑物安全隐患:
2、2、降水工程必须与土方工程和护坡工程一体化考虑和安排,大面积和大
体量的地下水必须在短期内降至工程施工作业面以下,因此要保证降水工程
的科学可行性和可靠性;
3、3、
整个降水过程必须保证大剧院工程施工期间结构的安全以及浮托力对
4、4、降水工程要保证结构工程和防水工程施工的顺利进行,做到万无一失。
5、5、
降水工程要确保台仓底部在施工过程中决不能被第二层承压水顶穿。
6、6、
降水工程要完全符合北京市环保要求及地下水资源的要求。
7、7、降水工程要充分考虑必要的经济合理性等。
二、护坡工程
由于基坑深,面积大,基坑标高变化多,地层分布中包括房渣土、粘质粉
